Terminal FSRU: GAZ-SYSTEM rozpoczął prace w Zatoce Gdańskiej
Znaczenie prac dla realizacji inwestycji FSRU

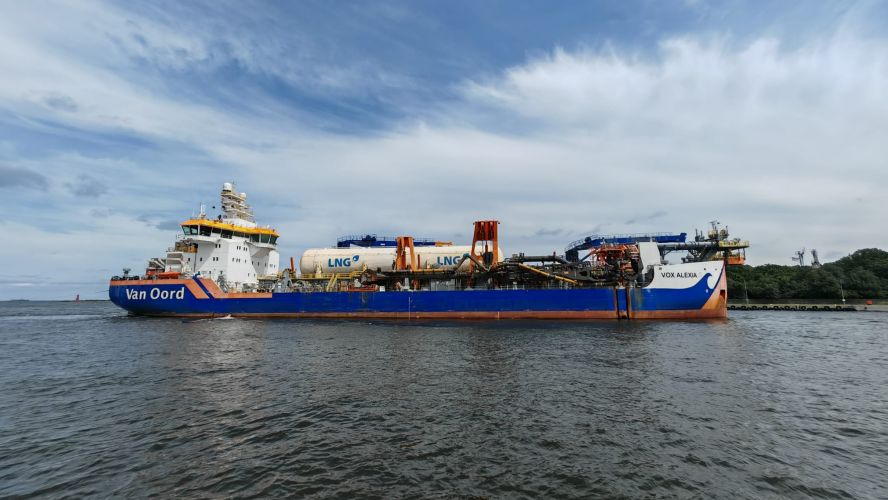

Działania poprzedzono oczyszczeniem dna morskiego z obiektów ferromagnetycznych. Następnie ruszyły prace czerpalne, które podzielono na cztery etapy. Pierwszy z nich obejmuje pogłębienie fragmentu dna, na którym powstanie przyszłe nabrzeże terminalu. W kolejnej fazie roboty będą kontynuowane w bezpośrednim sąsiedztwie planowanej infrastruktury, aż do budowanego przez Urząd Morski w Gdyni falochronu osłonowego. Ostatnie dwa etapy obejmą południową i wschodnią część morskiego placu budowy.
Harmonogram prac i wymogi środowiskowe
Gdy zakończą się prace pogłębiarskie wówczas rozpocznie się mobilizacja jednostek pływających, sprzętu i materiałów niezbędnych do przeprowadzenia robót kafarowych (wbijania pali w dno morskie). Prace te muszą być prowadzone z uwzględnieniem warunków pogodowych oraz tzw. okresu wrażliwego środowiskowo – czyli czasu w roku, kiedy przyroda w tym rejonie jest szczególnie podatna na zakłócenia, np. z powodu tarła ryb. Te etapy prac będą trwać do przyszłego roku.
Część materiału wydobytego podczas pogłębiania dna Zatoki Gdańskiej zostanie wykorzystana do uzupełnienia plaży w Górkach Zachodnich (przy wejściu nr 21). Reszta trafi na specjalny obszar zrzutu wyznaczony przez Urząd Morski w Gdyni.
Terminal LNG FSRU – parametry i lokalizacja
Pływający terminal LNG (FSRU – Floating Storage Regasification Unit) to strategiczna inwestycja wpisująca się w rozwój infrastruktury gazowej w Polsce i regionie. Zakłada powstanie infrastruktury zdolnej do odbioru, procesowego składowania i regazyfikacji ponad 6 mld m3 gazu rocznie. Jednostka regazyfikacyjna, budowana obecnie w stoczni Hyundai Heavy Industries w Korei Południowej, zostanie na stałe zacumowana w południowej części Zatoki Gdańskiej, w rejonie Portu Gdańsk (w sąsiedztwie Baltic Hub i toru podejściowego). Infrastruktura ta będzie drugą w Polsce (po terminalu LNG w Świnoujściu) instalacją umożliwiającą odbiór skroplonego gazu dostarczanego drogą morską.
Program FSRU obejmuje nie tylko budowę nabrzeża i morskiego gazociągu, ale także rozbudowę krajowego systemu przesyłowego o blisko 250 km nowych gazociągów lądowych. Oddanie do eksploatacji nowego terminalu planowane jest na przełomie 2027 i 2028 roku.
Wsparcie finansowe inwestycji w Zatoce Gdańskiej
Część morska inwestycji realizowana jest przy wsparciu funduszy unijnych. W ramach instrumentu „Łącząc Europę” (Connecting Europe Facility – CEF) Komisja Europejska przyznała projektowi LNG Gdańsk dofinansowanie na etapie prac przygotowawczych, w wysokości do 19,6 mln euro.
W czerwcu 2025 r. GAZ-SYSTEM zawarł umowę pożyczki z Bankiem Gospodarstwa Krajowego na kwotę 2,2 mld zł. Środki zostaną przeznaczone na rozbudowę infrastruktury przesyłowej. Finansowanie pochodzi z Krajowego Planu Odbudowy i Zwiększania Odporności (KPO), w ramach którego Program FSRU został objęty komponentem REPowerEU – unijnej inicjatywy mającej na celu przyspieszenie uniezależniania się Europy od importu rosyjskich surowców energetycznych. Zakres projektu obejmuje działania na rzecz poprawy efektywności energetycznej oraz usuwania barier ograniczających rozwój źródeł odnawialnych.
Źródło: GAZ-SYSTEM
