Rozbudowa odcinka drogi ekspresowej S19 Jasionka - Sokołów Młp. już na półmetku
Teraz na tym odcinku S19 jest trzypasmowa jezdnia w układzie 2+1, bez pasa rozdziału kierunków jazdy. Po rozbudowie droga będzie miała dwie jezdnie po dwa pasy ruchu, pas awaryjny o szerokości 2,5 m oraz pobocza. Wykonawcą jest firma Strabag, a koszt inwestycji to ponad 272 mln zł. Jej zakończenie zaplanowane jest na IV kwartał 2026 roku.
Praca na wielu frontach

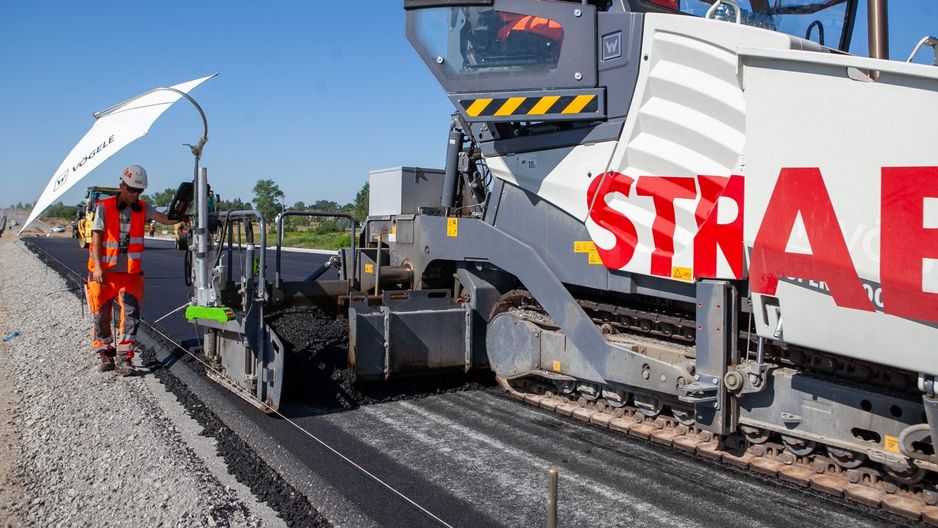

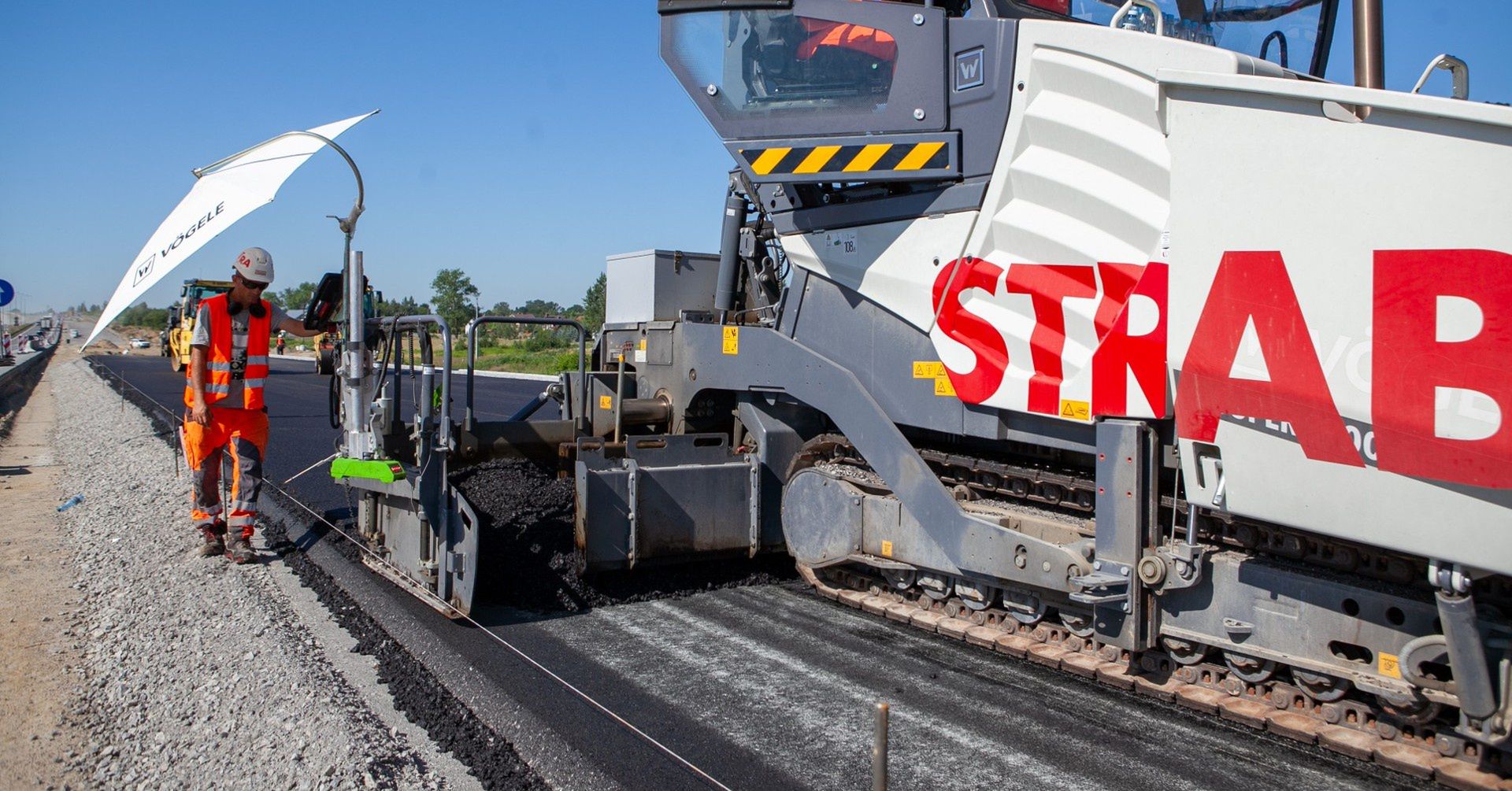

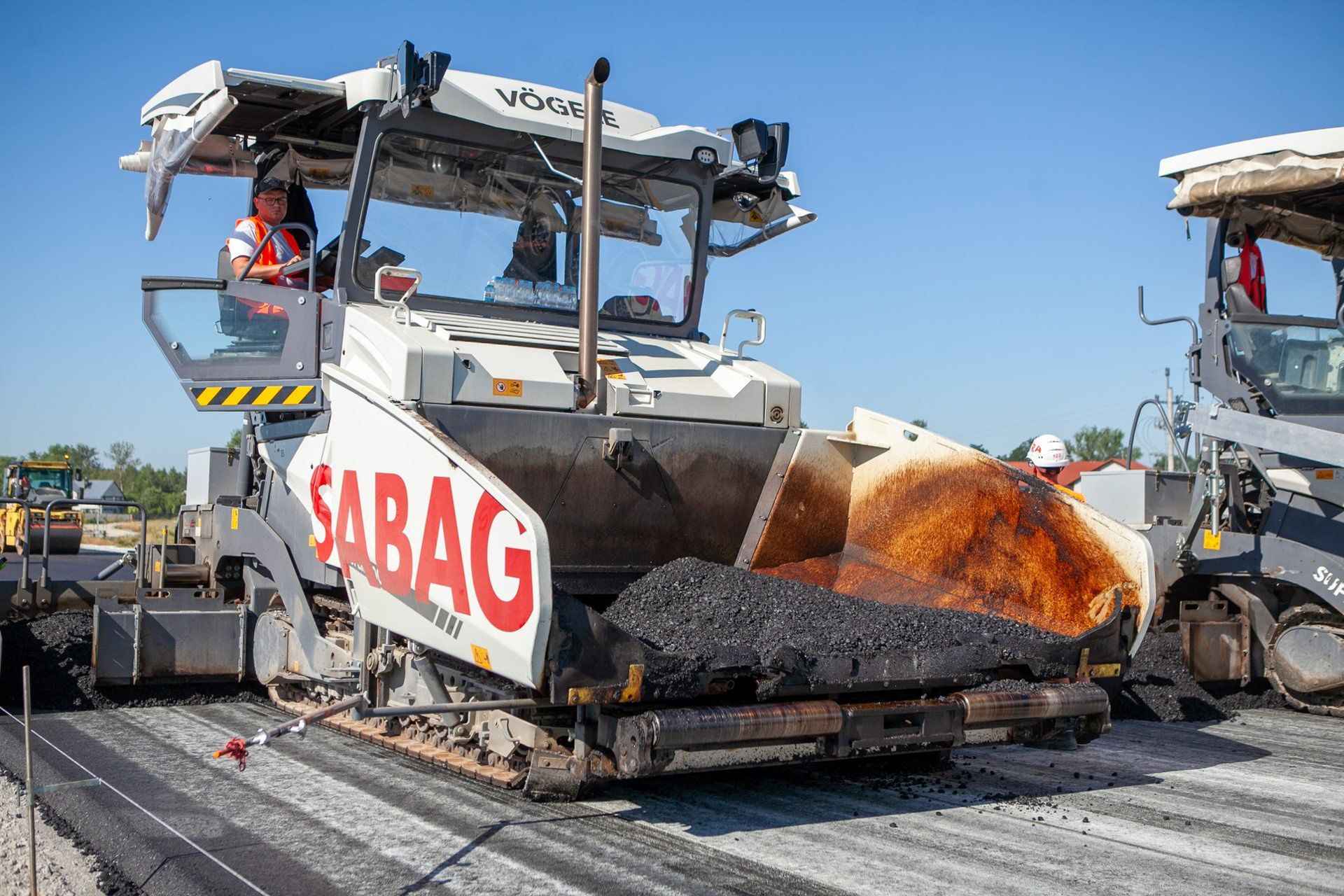

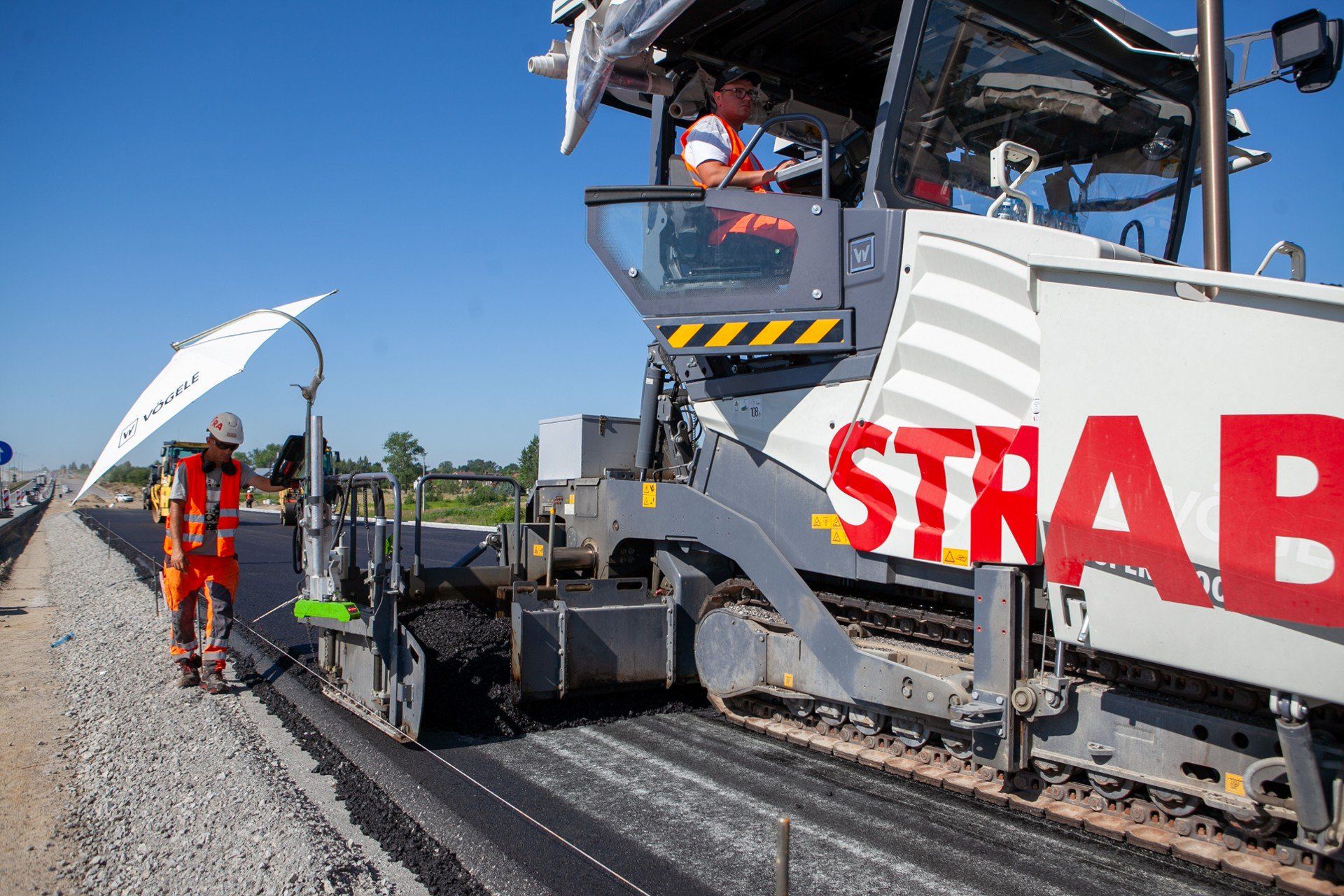

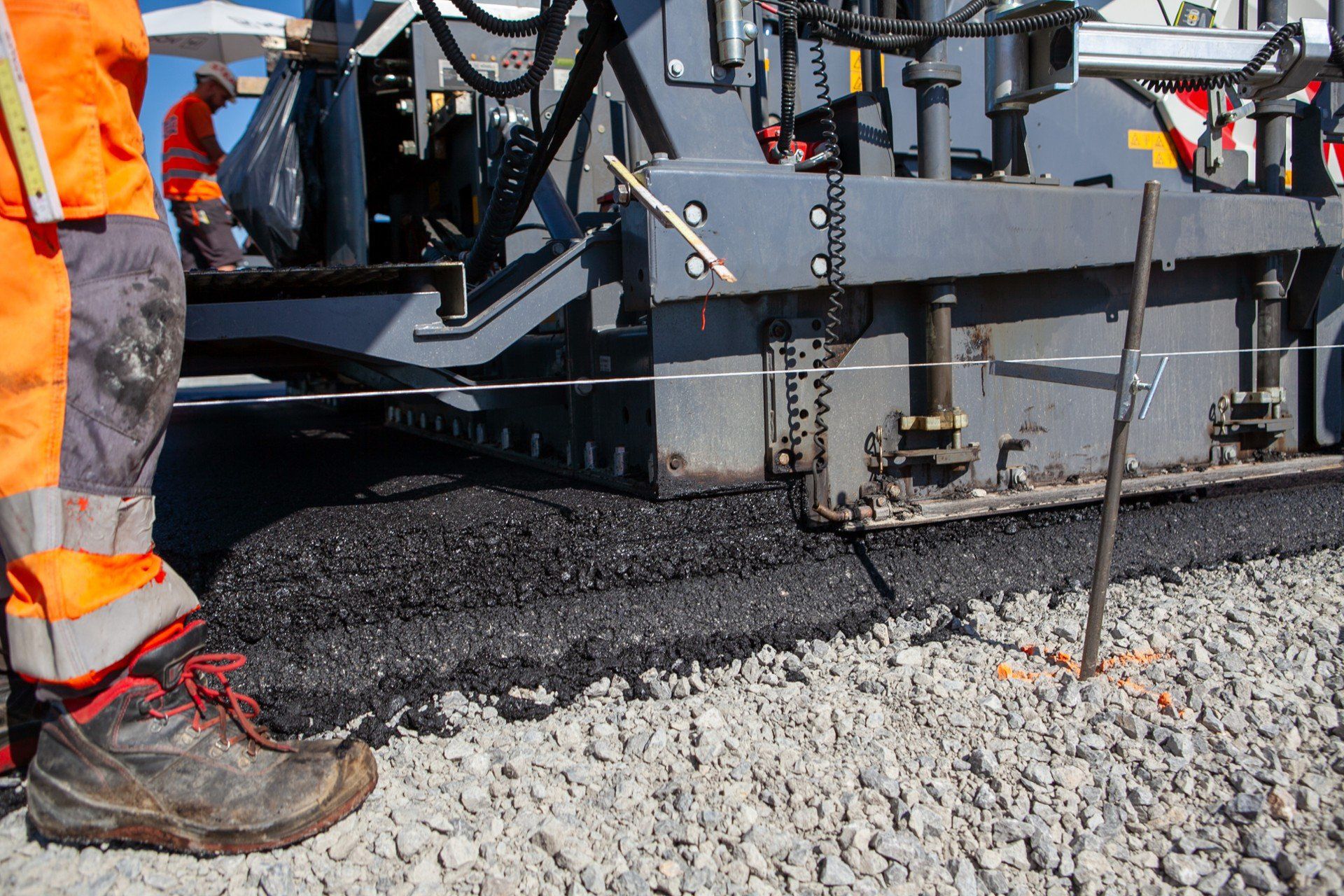

W czwartek w Jasionce wylewana była druga warstwa masy bitumicznej (asfaltu). Mimo że temperatura sięgała 30 stopni Celsjusza, pracownicy Strabagu w odzieży roboczej pracowali przy układaniu warstwy, której temperatura sięgała 180 stopni. Po nawierzchni jeździły walce, ubijając gorącą masę. Dziennie takiej masy pracownicy układają 1,3 tys. ton, a na całą inwestycję potrzeba będzie 110 tys. ton.
- Szacujemy, że zaawansowanie robót na obecną chwilę na budowie S19 Sokołów-Jasionka wynosi około 50 procent. Wykonujemy roboty ziemne i budujemy warstwy konstrukcyjne. Obecnie wykonujemy warstwy podbudowy z mieszanek mineralno - asfaltowych. Równolegle do robót drogowych prowadzimy te związane z przebudową obiektów inżynierskich. W ramach całego zadania mamy ich aż dwadzieścia - mówi Paweł Kubas, kierownik budowy odcinka Jasionka- Sokołów Młp.
- W związku z tym skupiamy się na robotach związanych z ich betonowaniem, zbrojeniem oraz izolacją i odwodnieniem. Problemy mamy z wiaduktem w Nienadówce, ponieważ napotkaliśmy na przeszkodę, która uniemożliwia nam budowę jednej z podpór. Kłopot na pewno uda się rozwiązać, ale to powoduje dodatkowe prace i czas. Nie zakładamy scenariusza, że inwestycję uda się skończyć przed terminem.
Wykonawca przebudował już sieci elekro-energetyczne, teletechniczne, wodociągowe, sanitarne oraz dwa gazociągi wysokiego i średniego ciśnienia. Ponadto istniejący MOP Stobierna (kierunek Lublin) zostanie rozbudowany, co oznacza, że w przyszłości będzie mogła powstać tam stacja paliw i obiekty gastronomiczno-handlowe. Natomiast istniejąca stacja benzynowa - zlokalizowana przy dawnej DK19 w Stobiernej - zostanie podłączona do drogi ekspresowej S19. Tym samym kierowcy jadący od Lublina w kierunku Rzeszowa będą mogli zatankować swoje pojazdy.
Pojedziemy za rok
Roboty są prowadzone przy aktywnym ruchu pojazdów. W kluczowym momencie na budowie pracowało nawet 120 osób i 80 sztuk ciężkiego, specjalistycznego sprzętu, takiego jak walce, koparki i ciężarówki.
Obecnie rzeszowski oddział Generalnej Dyrekcji Dróg Krajowych i Autostrad prowadzi i nadzoruje budowę 8 odcinków dróg szybkiego ruchu. Część z nich jest w fazie budowy, część w fazie projektowania.
Spośród nich z końcem roku może zostać udostępniony kierowcom nowy odcinek S19 od Krosna do Miejsca Piastowego. Jeżeli chodzi o odcinek Jasionka - Sokołów Młp., to pierwsza jego część może zostać oddana w sierpniu przyszłego roku.
