Gdańsk: Terminal coraz bliżej. Gaz popłynie już w przyszłym roku
W tym artykule:
FSRU czyli gaz z Gdańska na całą Polskę
Zakończenie części lądowej Programu FSRU planowane jest w 2026 r. - wtedy niezbędna infrastruktura będzie gotowa do przesyłu odebranego w Gdańsku gazu. Zanim to jednak nastąpi konieczne będzie nie tylko ukończenie budowy nabrzeża i gazociągu podmorskiego, ale przede wszystkim zacumowanie przy nim jednostki FSRU, która powstaje w południowokoreańskiej stoczni Hyundai Heavy Industries - informuje Gaz-System.
Wstępne testy i procedury rozruchowe mają potrwać do początku 2028 roku, kiedy to planowane jest rozpoczęcie świadczenia usług regazyfikacyjnych.
Program FSRU (ang. Floating Storage Regasification Unit), zakłada zakłada umiejscowienie w Zatoce Gdańskiej pływającej jednostki, czyli zacumowanego na stałe statku, zdolnego do wyładunku LNG, procesowego składowania i regazyfikacji, a także do świadczenia usług dodatkowych. Terminal będzie przystosowany do odbioru co najmniej 6,1 mld Nm3 gazu rocznie. Rozruch technologiczny i uruchomienie gdańskiego terminalu planowane są na przełomie 2027 i 2028 r. Możliwe będzie zwiększenie mocy regazyfikacyjnych w zależności od wzrostu zapotrzebowania na gaz ziemny w kraju i w regionie. W 2026 roku planowane jest także rozpoczęcie procedury badania rynku w celu ustalenia, czy taka inwestycja będzie ekonomicznie opłacalna.
FSRU przypłynie do Gdańska z Korei
Budowa jednostki FSRU odbywa się w stoczni Hyundai Heavy Industries (HHI) w Korei Południowej. Gaz-System zakontraktował tę jednostkę na podstawie 15-letniego czarteru z opcją przedłużenia lub wykupienia. Dotychczasowa współpraca z armatorem White Eagle Energy Ltd. oraz stocznią HHI przebiega zgodnie z planem, co potwierdza Zastępca Dyrektora Pionu FSRU ds. Jednostki Adam Marzecki. "
Dotychczasowa współpraca z armatorem, White Eagle Energy Ltd., spółką z japońskiej grupy Mitsui O.S.K. Lines, jak i stocznią HHI przebiega wzorcowo.
Odbiór jednostki przez armatora planowany jest na III kwartał 2027 roku. Następnie, zgodnie z harmonogramem, w IV kwartale 2027 roku jednostka ma przypłynąć do Gdańska, co umożliwi rozpoczęcie testów i procedur rozruchowych. Wszystko to ma na celu przygotowanie terminala do pełnej operacyjności na początku 2028 roku.
Powstaje gazociąg i specjalne nabrzeże

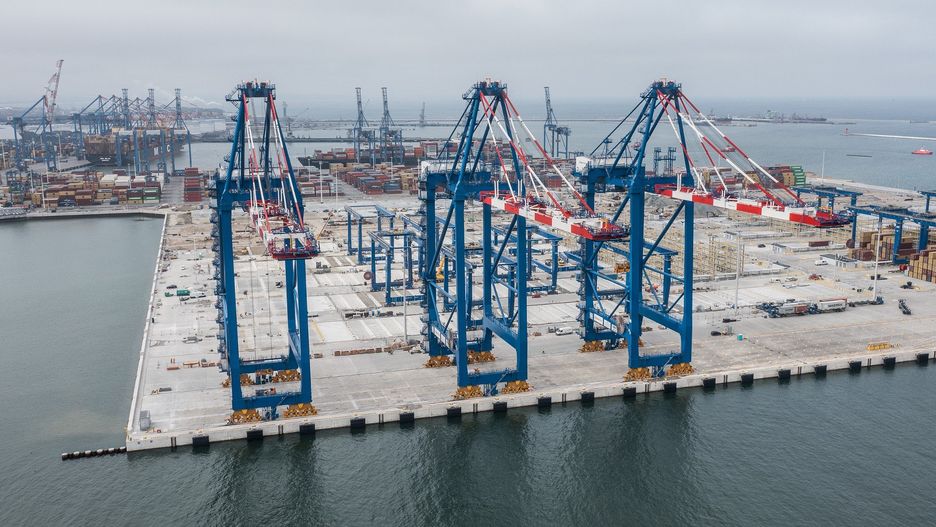

Morska część inwestycji obejmuje budowę nabrzeża oraz gazociągu podmorskiego o długości około 3 km, który zostanie połączony z nowo wybudowanym gazociągiem Gdańsk-Gustorzyn. Projekt zakłada, że gazociąg podmorski po wyjściu na ląd w Górkach Zachodnich połączy się z krajowym systemem przesyłowym. Kolejne etapy inwestycji obejmują zaprojektowanie i budowę niezbędnych instalacji technologicznych oraz systemów towarzyszących.
Prace pogłębiarskie nad morzem zakończono na początku października 2023 roku.
Prace pogłębiarskie na terenie morskiego placu budowy rozpoczęliśmy w lipcu, a zakończyliśmy na początku października bieżącego roku- informuje Maciej Wawrzkowicz, kierownik projektu FSRU Offshore.
Dno zostało szczegółowo badane i oczyszczone, aby zapewnić bezpieczne manewrowanie statków dostarczających skroplony gaz.
Źródło: PAP
