Teren w Lubiatowie-Kopalinie nadaje się do budowy pierwszej elektrowni jądrowej
Celem pierwszej fazy badań geologicznych było szczegółowe rozpoznanie warunków hydrogeologicznych i geologiczno-inżynierskich na wyznaczonej części lądowej lokalizacji Lubiatowo-Kopalino. Wyniki tego etapu badań są niezbędne, aby zastosować odpowiednie rozwiązania w trakcie projektowania trzech jądrowych bloków energetycznych AP1000 w lokalizacji pierwszej w Polsce elektrowni jądrowej.
Teren się nadaje

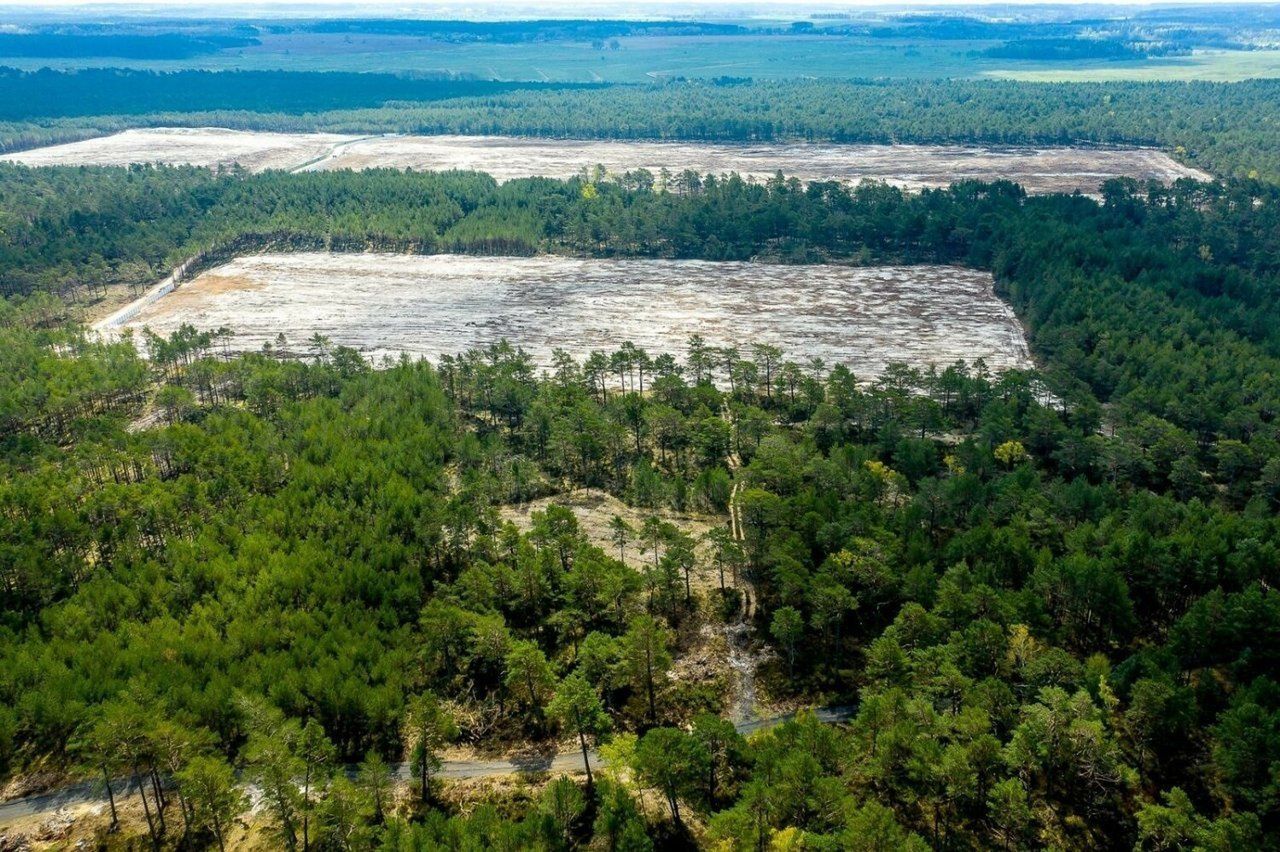

Badania pokazały, że warunki wskazują na obecność odpowiedniego podłoża do posadowienia elektrowni jądrowej.
Dane posłużą również do opracowania Raportu Lokalizacyjnego oraz Wstępnego Raportu Bezpieczeństwa, jako dokumentów składanych wraz z wnioskiem o zezwolenie na budowę pierwszej w Polsce elektrowni jądrowej.
- Wynik przeprowadzonych już analiz geologicznych, a także sama ich organizacja, były bardzo ważnym momentem zarówno dla Bechtela, jak i spółki PEJ. Dzięki nim dobrane zostaną odpowiednie rozwiązania inżynieryjne, aby elektrownia mogła bezpiecznie działać - powiedział Piotr Piela, wiceprezes zarządu Polskich Elektrowni Jądrowych.
- To ważny kamień milowy dla całej inwestycji, w którym wykorzystujemy nasze ponad 70-letnie doświadczenie w budowie elektrowni jądrowych. Zyskaliśmy kluczową wiedzę o podłożu i warunkach gruntowych w miejscu planowanej budowy, dzięki czemu możemy odpowiednio zaprojektować m.in. fundamenty pod wyspy jądrowe - podkreśla Leszek Hołda, prezes Bechtel Polska.

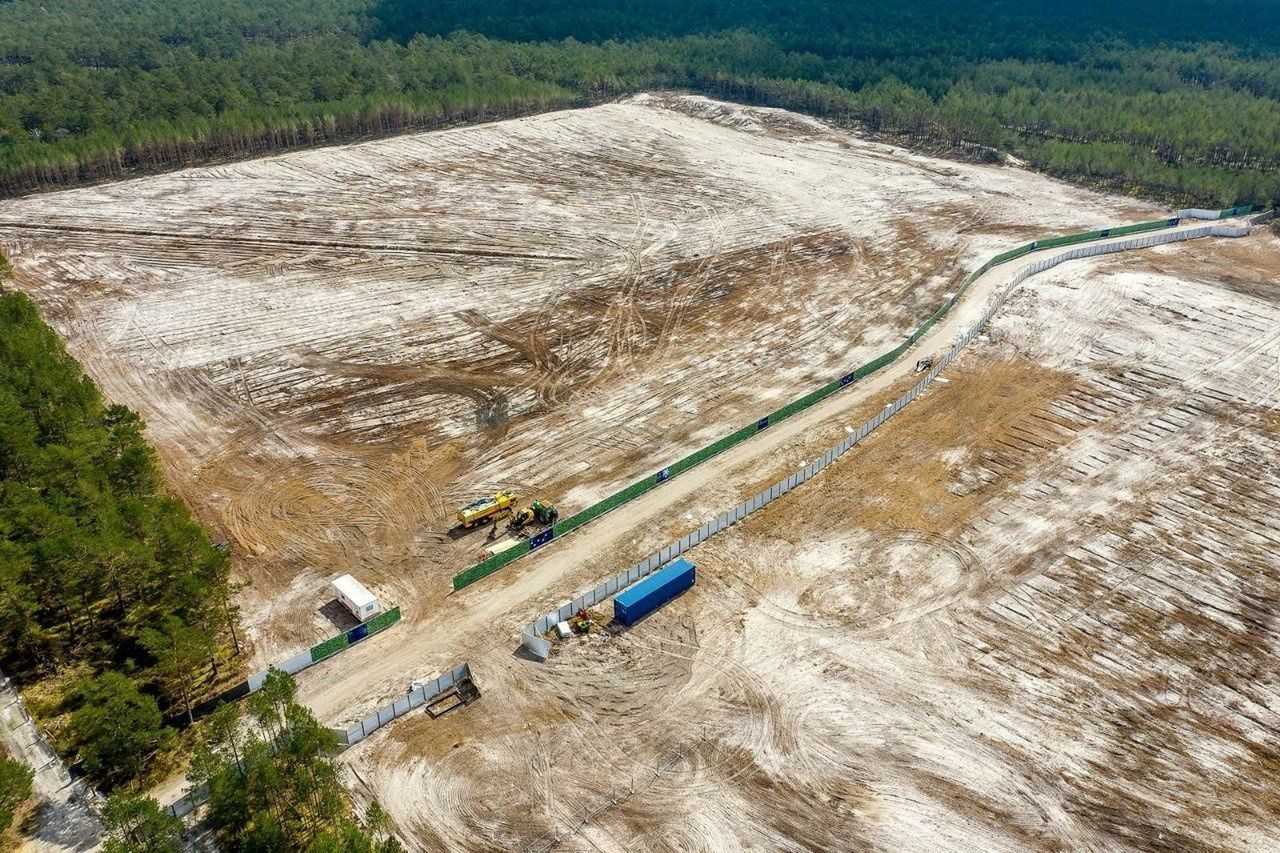

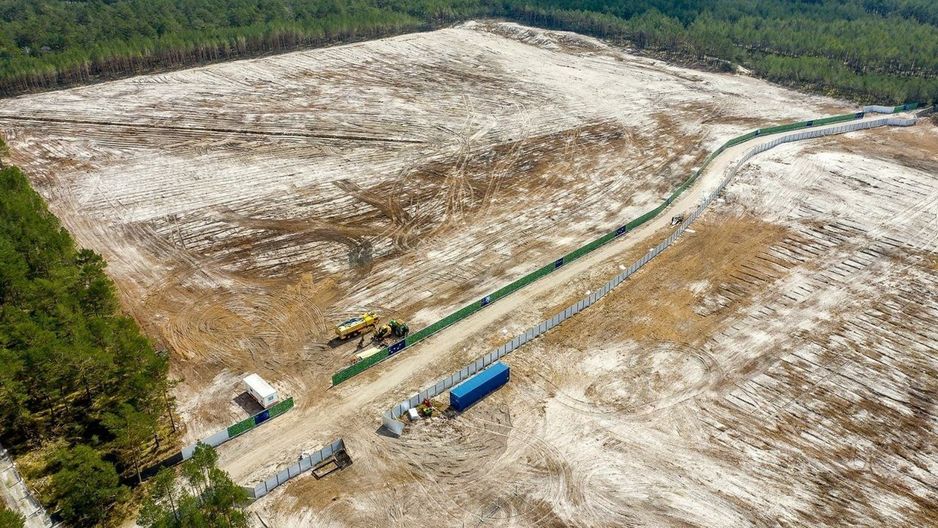

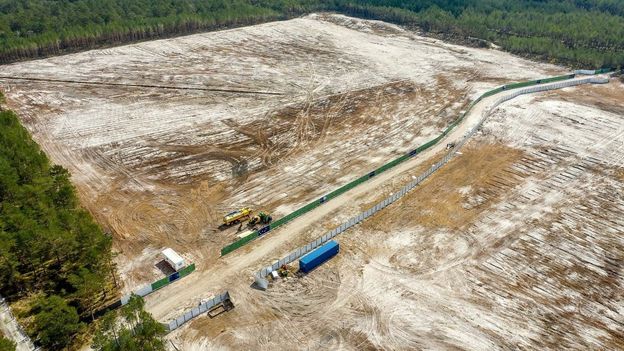

Prace na etapie Geo 1 obejmowały wykonanie odwiertów bezpośrednio pod każdą z trzech planowanych wysp jądrowych i innymi kluczowymi obiektami budowlanymi w centrum planowanego miejsca posadowienia elektrowni - projektowanej i budowanej przez konsorcjum Bechtel-Westinghouse, a której inwestorem są Polskie Elektrownie Jądrowe.
Tysiące próbek, kilometry odwiertów

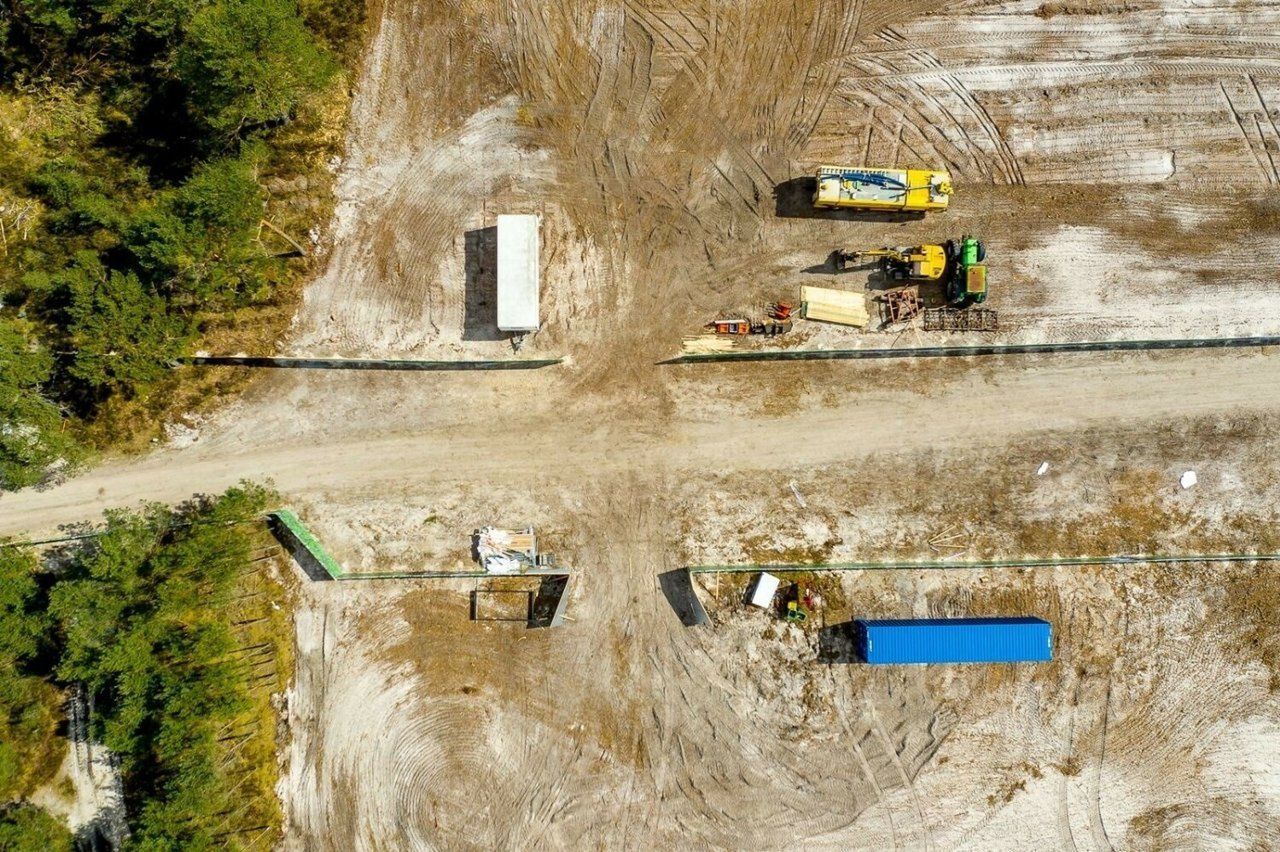

W tym etapie prac uczestniczyło ponad 30 zestawów wiertniczych, co pozwoliło zespołom ekspertów generalnego wykonawcy budowy - firmy Bechtel - na przeprowadzenie szeroko zakrojonych badań terenowych. Wykonano m.in. szereg sondowań geotechnicznych (dynamicznych SPT - Standard Penetration Test oraz statycznych CPT - Cone Penetration Test) pozwalających określić właściwości fizyczno-mechaniczne gruntów, a także badania powierzchniowe, geofizyczne, hydrogeologiczne oraz szereg badań laboratoryjnych na próbach gruntu.
Łączna długość wykonanych odwiertów wyniosła około 22 kilometry. Dla najważniejszych elementów infrastruktury - czyli m.in. reaktorów i budynków pomocniczych - najgłębsze odwierty sięgały ponad 200 metrów. Łącznie pobrano ponad 10 000 próbek. Zgromadzony materiał badawczy został przekazany do akredytowanych laboratoriów z Pomorza, Warszawy, Górnego Śląska, Stanów Zjednoczonych, Belgii i Niemiec.
Drugi etap pogłębionych badań geologicznych obejmie wstępne badania dla infrastruktury pozostałej, m.in. części konwencjonalnej, dróg wewnętrznych i obiektów administracyjnych. Prace zaplanowane na 2026 rok będą realizowane Obejmą na większym obszarze, a ich zakres będzie istotny dla rozpoczęcia prac przygotowawczych pod budowę elektrowni jądrowej w gminie Choczewo.
