Komu w Toruniu zabraknie ciepłej wody w kranie? Trwa modernizacja sieci ciepłowniczej
Modernizacja w Toruniu: kilometry nowych ciepłociągów i nowe węzły cieplne
Modernizację sieci ciepłowniczej i węzłów cieplnych w budynkach zasilanych ciepłem sieciowym prowadzi PGE Toruń. To spółka należąca do PGE Energia Ciepła z Grupy PGE. W ramach tegorocznych prac wymieni łącznie 3,5 kilometra ciepłociągów oraz 46 węzłów cieplnych. Dodajmy, że sieć ciepłownicza w Toruniu, której właścicielem jest PGE Toruń, ma obecnie 270 kilometrów długości. Z tego około 65 procent to nowoczesne ciepłociągi preizolowane wyposażone w systemy alarmowe.
- Korzyści dla mieszkańców płynące z modernizacji to przede wszystkim bezpieczeństwo, niezawodność oraz nieprzerwane dostawy ciepła i ciepłej wody przez cały rok. Priorytetem przy planowaniu prac modernizacyjnych jest stan techniczny infrastruktury - sukcesywnie wymieniamy starsze ciepłociągi kanałowe, które wciąż występują w niektórych częściach miasta. Wszystkie nowe odcinki sieci ciepłowniczej wyposażone są w systemy zdalnego nadzoru, które umożliwiają bieżące monitorowanie ich stanu. W ciągu ostatnich sześciu lat wymieniliśmy już 15 km ciepłociągów. W tym roku dojdzie 3,5 km - mówi Wojciech Dobrak, prezes PGE Toruń.

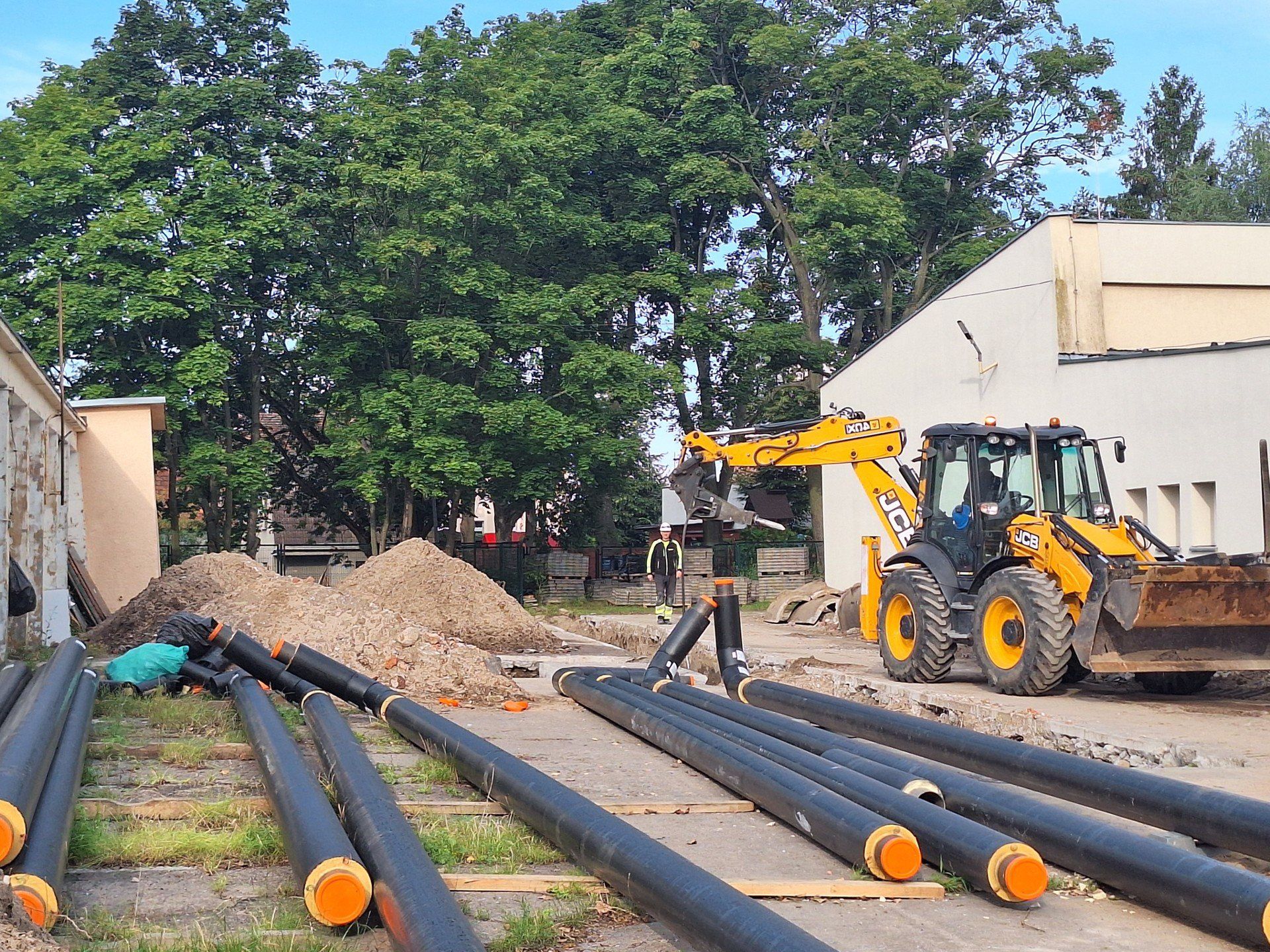

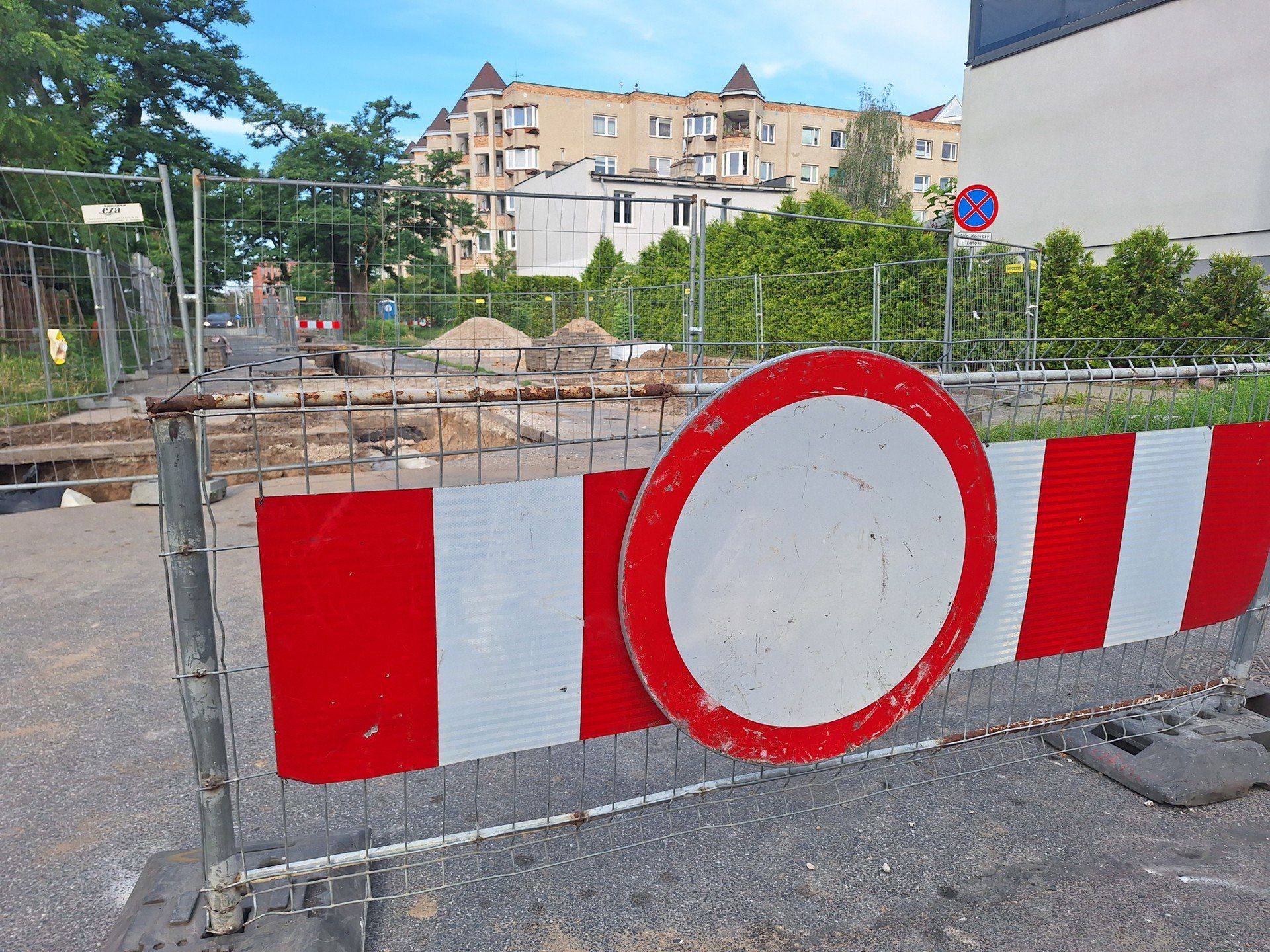

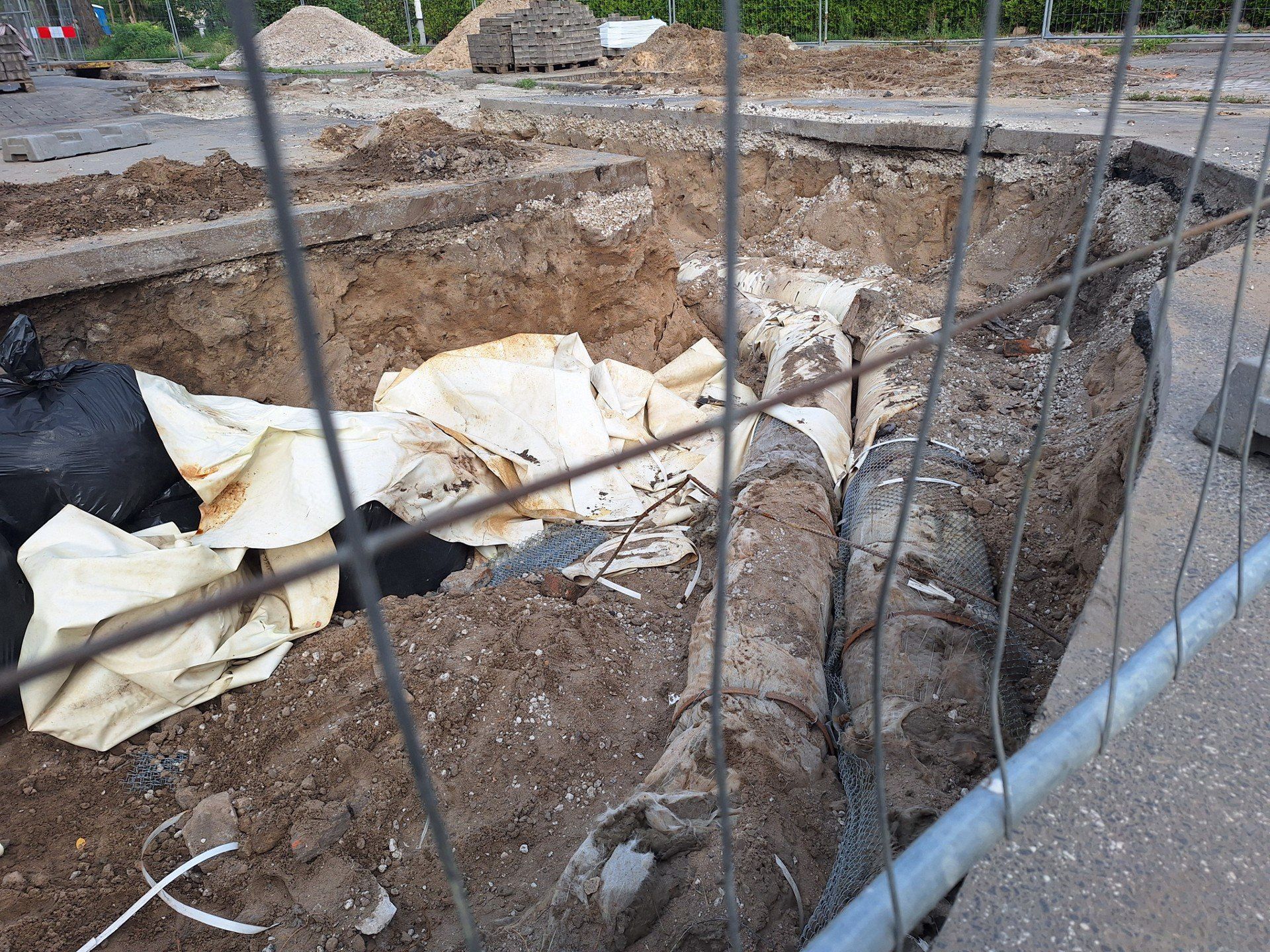

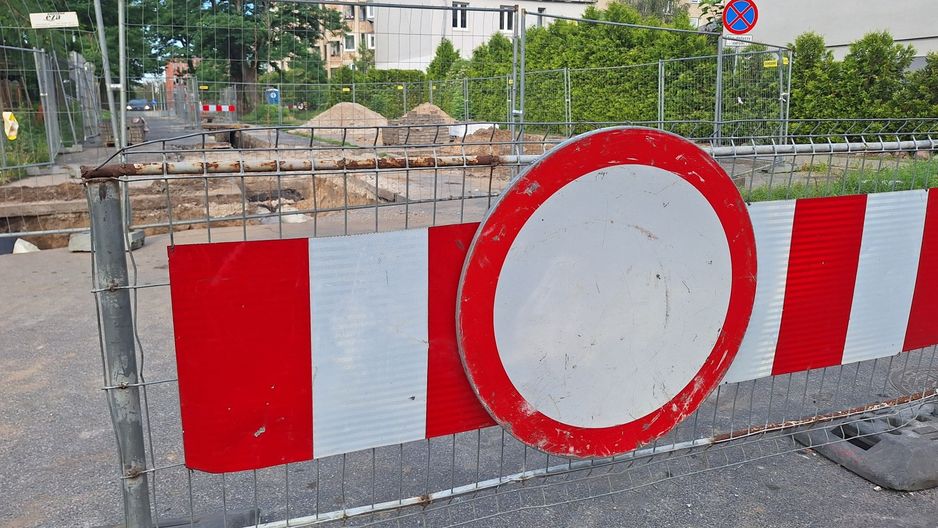

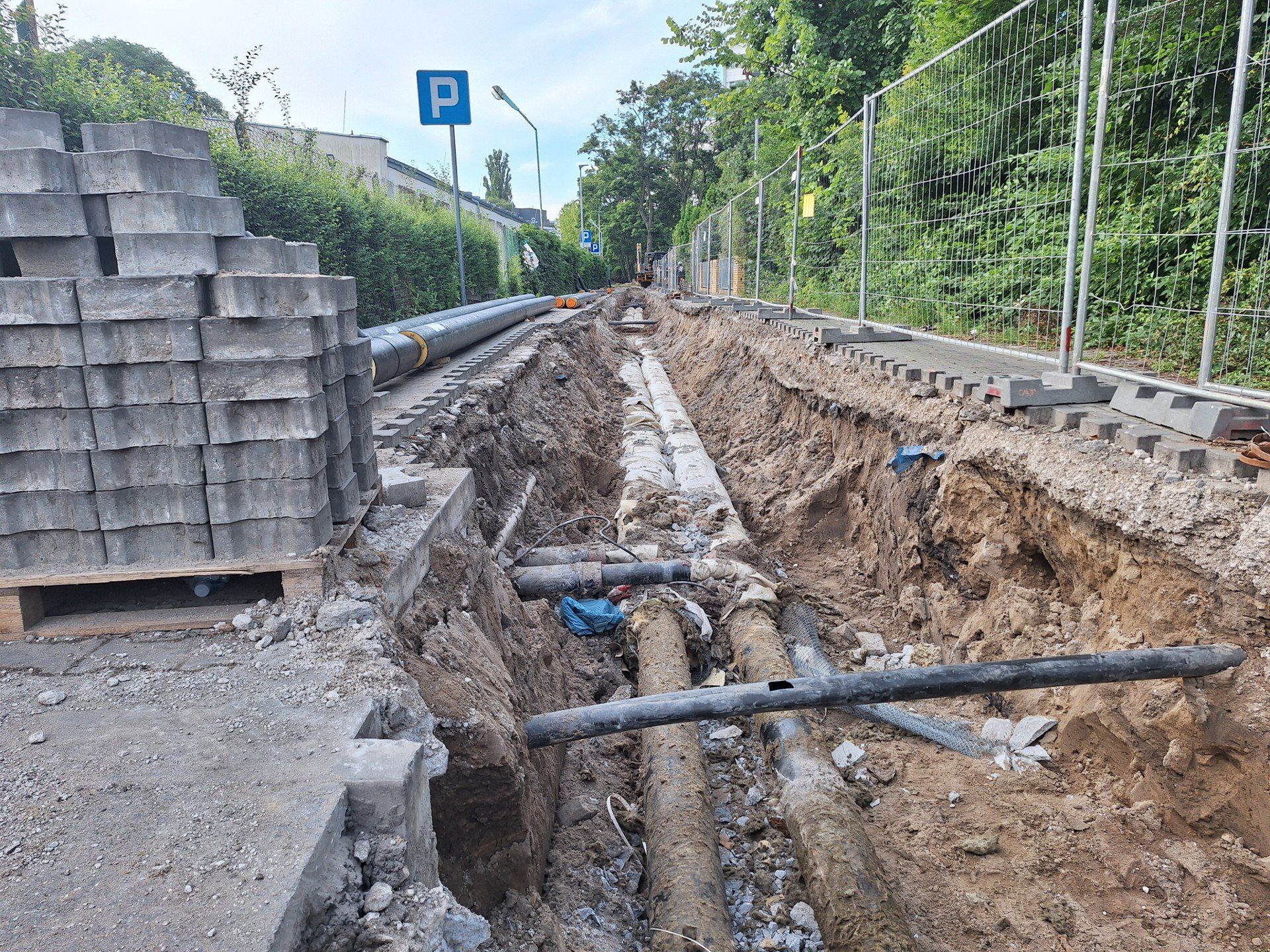

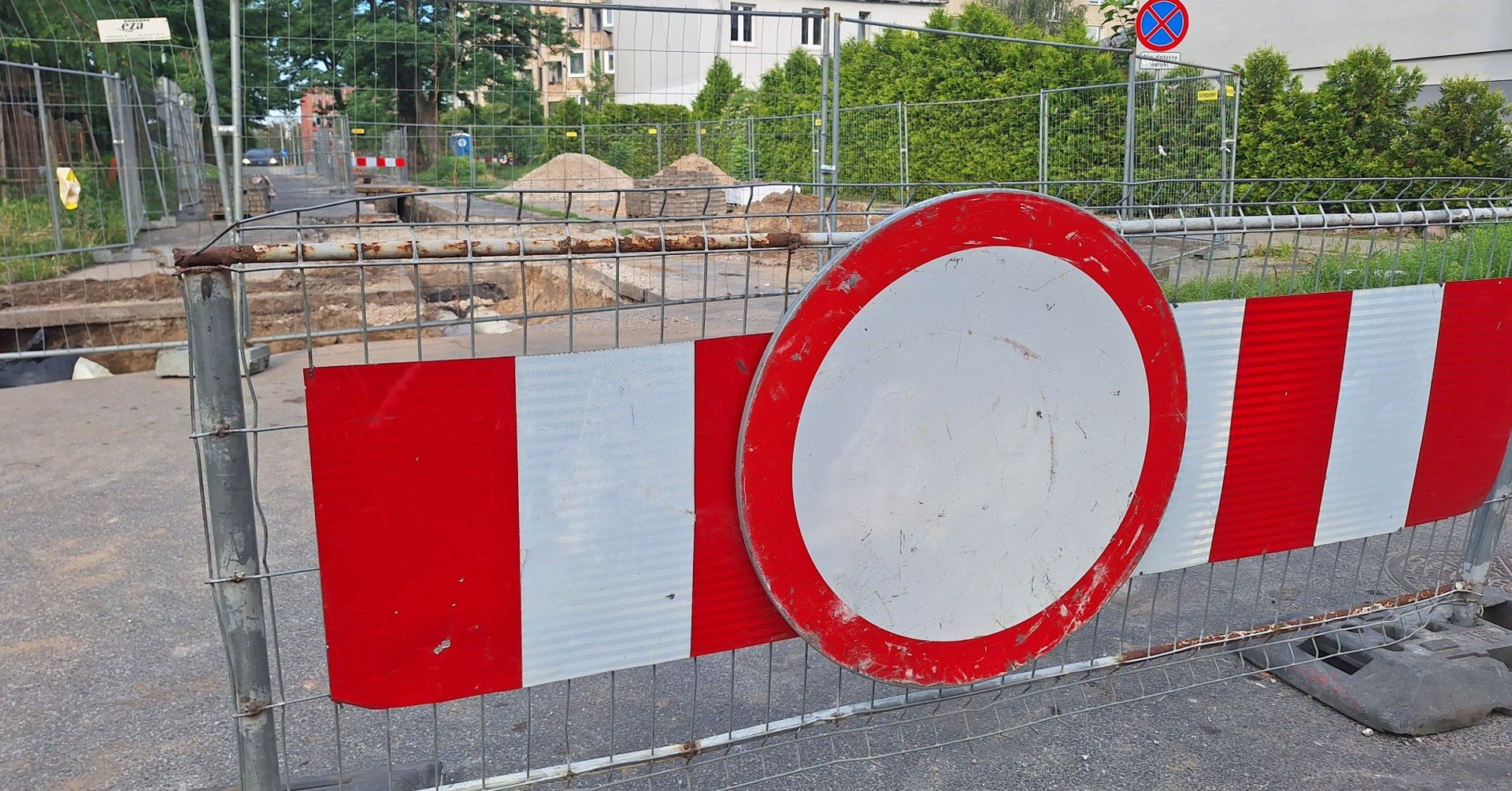

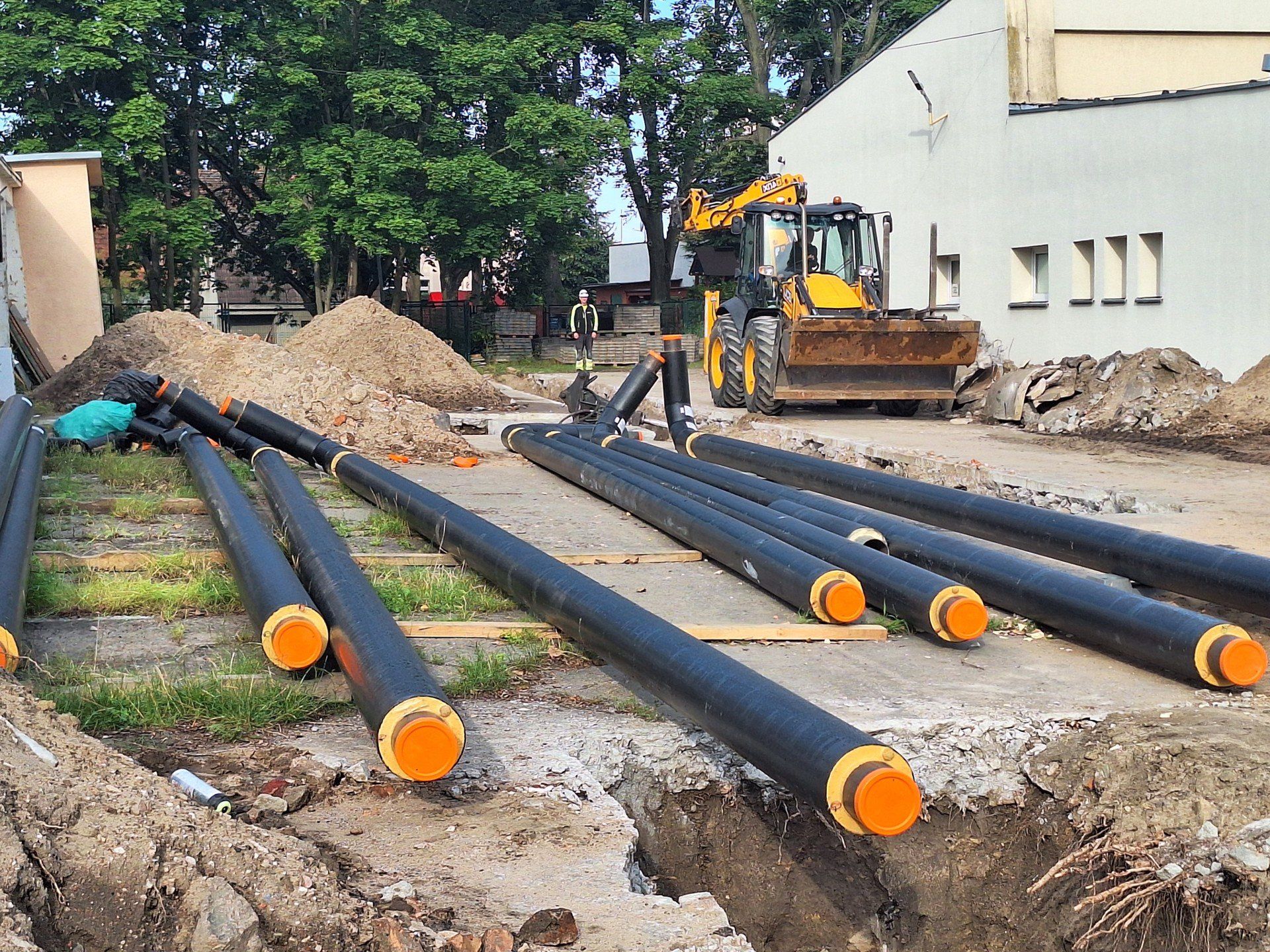

Tegoroczne prace modernizacyjne obejmują zadania realizowane w różnych częściach Torunia. Zaplanowano je między innymi na Chełmińskim Przedmieściu (kontynuacja prac rozpoczętych w 2024 roku), na osiedlu Dekerta oraz Rubinkowie I (pierwszy etap prac). Trwają już na ulicy Dekerta, gdzie z ich powodu nie da się przejechać między Szosą Chełmińską a ulicą Czarlińskiego, oraz w jej pobliżu. Rozkopane zostało boisko Zespołu Szkół Technicznych.
Modernizacja obejmie nie tylko wymianę ciepłociągów, ale także zamianę grupowych węzłów cieplnych na nowoczesne, indywidualne węzły o większej elastyczności działania, lepiej dostosowane do potrzeb mieszkańców poszczególnych budynków. Węzły zostaną wymienione między innymi na starówce, osiedlu Na Skarpie, Bydgoskim Przedmieściu oraz przy ulicy Hurynowicz.
Jak wyjaśnia PGE Toruń, modernizacja sieci ciepłowniczej przekłada się nie tylko na poprawę efektywności energetycznej i pewność dostaw. Dzięki ograniczeniu strat ciepła podczas przesyłu, zmniejsza się zapotrzebowanie na energię pierwotną. To oznacza mniejszą emisję gazów cieplarnianych powstających przy jej wytwarzaniu.
Prowadzone prace modernizacyjne będą się wiązać z czasowymi przerwami w dostawie ciepłej wody do budynków w rejonach objętych pracami. O ich terminach PGE Toruń na bieżąco informuje administratorów i właścicieli budynków. Spółka zapewnia, że dokłada starań, aby były one jak najmniej uciążliwe.
Modernizacja sieci w Toruniu: tu czasowo nie będzie ciepłej wody
Z powodu modernizacji sieci i przyłączy cieplnych oraz budowy przyłączy cieplnych i węzłów indywidualnych ciepłej wody nie będzie:
- od 4 do 14 sierpnia - w budynkach przy ulicach: Czarlińskiego 9, 16; Dekerta 2a, 4; Kilińskiego 2-8/Legionów 19-31; Legionów19- 25, 27a; Szosa Chełmińska 40, 42, 48-48d, 50, 52, 54a-54b;
- od 25 sierpnia do 2 września - w budynkach przy ulicach: Dekerta14-14b, 16-18, 19-19b, 17-35; Głowackiego 4-10, 12-16a, 28, 32, 34-40, 42-48; Kilińskiego10, 12-18; Legionów 30, 30-32, 40-40a, 52, 54, 56-58; Młodzieżowa 15-25, 27; PCK 19-25, 27a; Szosa Chełmińska 21-25, 24-26, 28-28a, 31, 35; Podgórna 33-35/PCK 39-45; Podgórna 42/PCK 38; Rejtana 8/Głowackiego 24/26;
- od 15 do 22 września - w budynkach przy ulicach: Jodłowa 30; Kwitnącej Jabłoni 15; Leszczynowa 3, 14; Łyskowskiego 40-40g; Mocarskiego 2; Osikowa 11, 15, 34; Rydygiera 9-9e, 11-11e, 13-13g, 15-15g, 15h-15i, 19-19e, 22-22g, 22h-22j, 23, 24-24g, 25-25e, 27-27e;
- od 17 do 19 września - w budynkach przy ulicach: Hurynowicz 2-6, 5-5c, 7-7e, 8-14, 9, 16-20; Polna 8c, 8d, 8e, 8f, 8g, 8h, 8j, 8k, 8l, 8m, 8r, 8p; Szosa Chełmińska 155-155c, 161-163, 169a-169b, 172a-174, 175a, 191; św. Józefa 68-68a, 72, 72a;
- od 15 do 19 września - w budynkach przy ulicach: Przy Skarpie 4, 10da, 13, 17-17c, 19-19g, 21-21c, 23-23g, 68-70; Sydowa 2-2c, 2d, 4-4c, 6-6c; Wyszyńskiego 18-18c, 20-20c, 22-22g.
Sieć ciepłownicza w Toruniu: modernizacje i przyłączanie nowych budynków
Modernizacje zakończą się przed nowym sezonem grzewczym, rozpoczynającym się jesienią. Łączny koszt tegorocznych inwestycji PGE Toruń to 11 milionów złotych.
Niezależnie od prowadzonych modernizacji, przez cały rok trwają również prace związane z przyłączaniem nowych budynków do sieci ciepłowniczej, w tym budową nowych odcinków sieci oraz przyłączy. Do końca 2025 roku PGE Toruń planuje przyłączyć około 50 nowych obiektów o łącznym zapotrzebowaniu na moc cieplną na poziomie 6 MWt.
PGE Toruń dostarcza ciepło do ponad 100 tysięcy mieszkańców, lokalnych przedsiębiorstw i instytucji. Zaspokaja około 60 procent potrzeb cieplnych Torunia.
